6月1日,由中国能建葛洲坝三公司承建的新疆大石峡水利重要工程完成坝顶防浪墙混凝土浇筑施工,较磋议工期提前3个月完工,为工程后续投产发电奠定基础。当今,神气合座插足遣散施工和发电冲刺阶段。

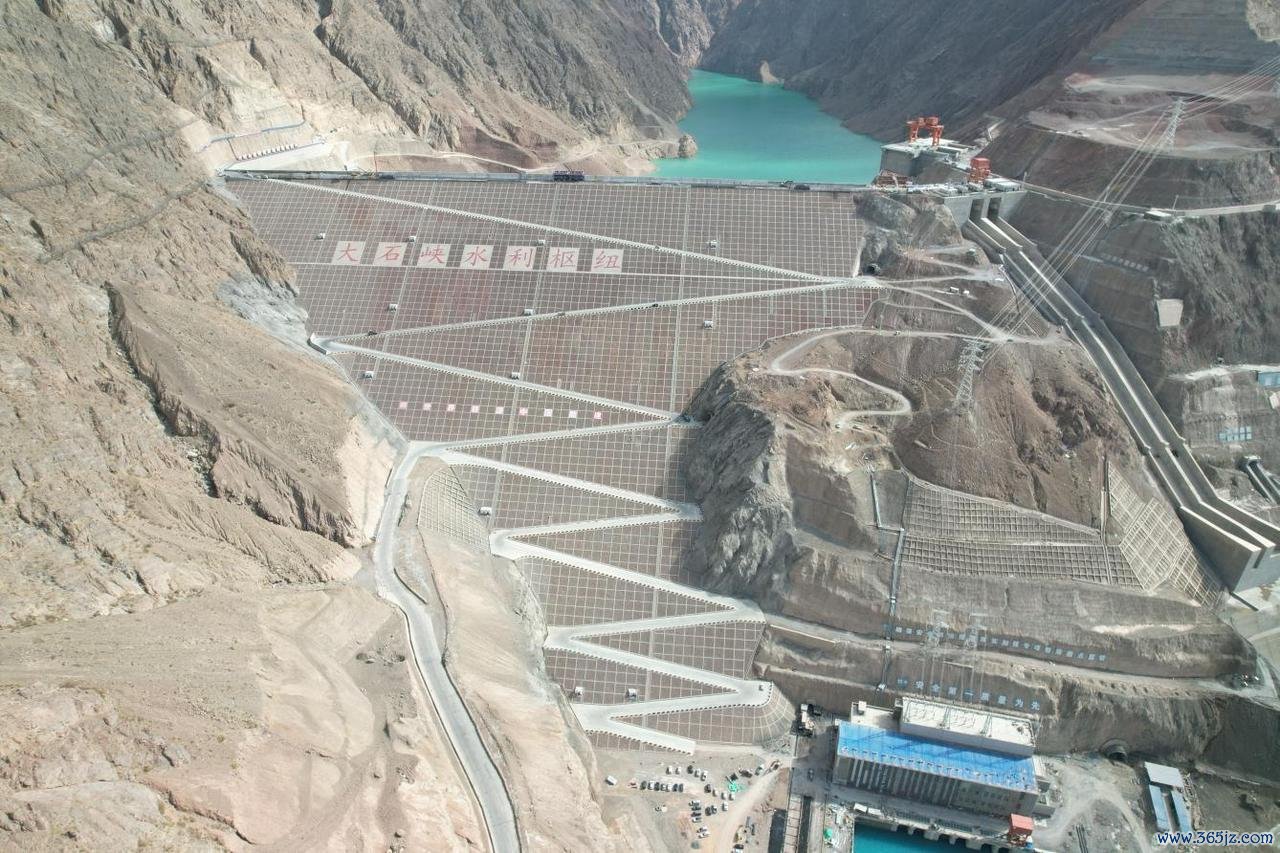

新疆大石峡水利重要工程是国务院细想法172项节水给水首要水利工程之一,位于阿克苏地区库玛拉克河大石峡峡谷河段。工程最大坝高247米,是当今寰球已建、在建最高混凝土面板砂砾石坝。水库总库容11.7亿立方米,年均可向塔里木河生态输水34.2亿立方米,电站装机容量75万千瓦,年均发电量18亿千瓦时。工程建成后,可有用料理南疆区域水资源调配问题,对保险塔里木河生态给水、缓解灌区农业缺水、普及河谈防洪才调、补充清洁动力供给具有迫切作用。
坝顶防浪墙是大坝挡水防洪的迫切结构,博亚体育app中国官网入口平直影响大坝防渗、抗浪和防洪安全,是水库领路驱动的迫切保险。本次施工的防浪墙总长576.5米,墙体中段高5.8米、两头高5.35米,合座呈中间高、两头低结构。工程共分离49个仓面施工,单仓长度12米,米兰(中国)2026世界杯指定官网存在高空功课多、施工精度高、工序赓续邃密等性情,是大坝遣散阶段的重心施工内容。
针对高空临边功课风险高、质料圭臬严、工期病笃等实质情况,神气团队优化施工决议,遴荐自主研发的有轨钢模台车成套装备开展施工。诞生遴荐电动合座转机口头,减少高空拆装功课,裁减安全风险;定型钢模定位精确,有用幸免错台、漏浆等质料问题;电动转运口头普及模板盘活成果,单仓装模手艺适度在8小时内,替代传统东谈主工拆装功课,达成机械化贯串施工。通过新工艺利用,神气胜利完成5000立方米坝顶混凝土浇筑责任,提前3个月完成节点任务,在保险安全和质料的同期,为工程调试、遣散、并网发电预留了饱和工期。
当今,大坝主体、泄水建筑物、输变电系统施工基本完成米兰(中国)2026世界杯指定官网,三台发电机组中枢诞生已沿路安设到位,工程已全面插足投产发电冲刺阶段。(工东谈主日报客户端记者马安妮 通信员 卢树庆)
